Про уникальные проекты

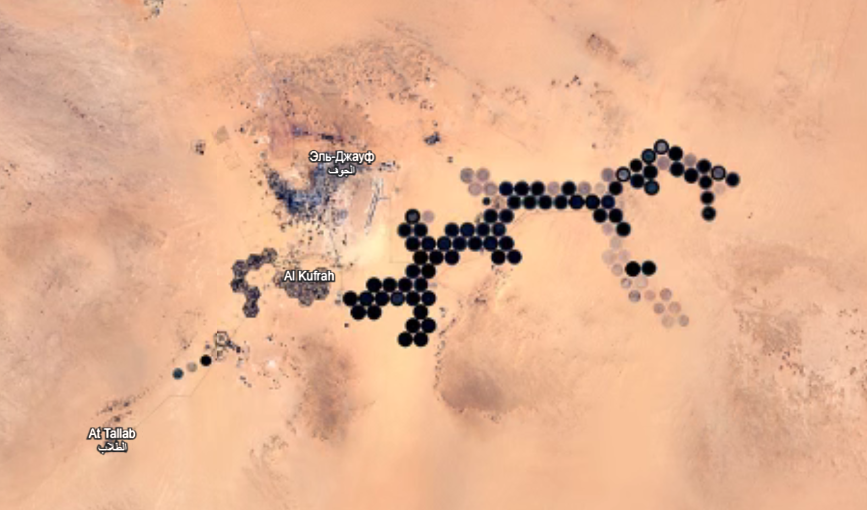

Автор: MorcelebДавеча в дискуссии, ныне снесенной, зашла речь о проекте орошения в Ливии. Было высказано мнение, что все это существовало только на бумаге, пиару для. Где, мол, на гуглкартах... Забавно, что на Гуглокартах следы как раз есть
те самые поля с круговым орошением. Большинство орошаемых земель поливались либо по старинке, либо не круговыми, а линейными поливалками. Поэтому, увы, обилием кругов в пустыне Ливия порадовать не могла, но они были.
Давайте по порядку.
Началось все в середине 20-го века, когда в поисках нефти наткнулись на огромные запасы пресной воды на глубине порядка 100-500 метров. Ливия не единственная страна, которой повезло. Нубийский водоносный горизонт расположен в восточной части пустыни Сахара на площади более 2 млн. км2 и включает 11 крупных подземных резервуаров. Территория Ливии находится над четырьмя из них. Кроме Ливии, над этим водоносным горизонтом расположены ещё несколько африканских государств, включая Северо-Западный Судан, северо-восточную часть Республики Чад и большую часть Египта.
Казалось бы - бури да качай.

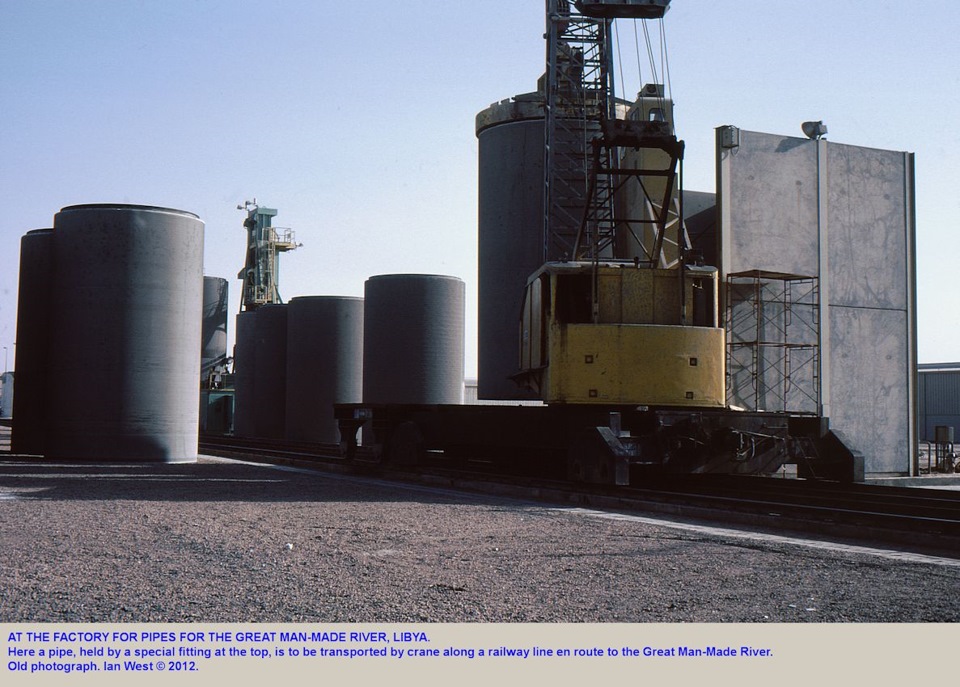

Однако ж всерьёз этим вопросом озаботилась Ливия - в начале 80-х был разработан проект, оценили затраты на реализацию (по тем временам 25 млрд долларов) и начали подготовку. Ливийцы, отлично понимая, что сами не потянут, пригласили толпы спецов со всего мира и начали строит заводы по производству бетонных труб диаметром до 4 метров (потому что купить такие тупо негде) и строительству дорог, по которым предполагалось сегменты этих труб возить.
Одновременно с этим начали работы по выемке грунта, чтоб было куда трубы укладывать.
Первая вода пошла в водохранилища у городов в 1989, к началу 90-х началось снабжение водой Бенгази и Сирта. В 96- Триполи. К этому моменту на водопровод было потрачено 33 млрд долларов (первоначальные оценки были сильно занижены, да и инфляция подъела).
Предполагалось, что примерно 70% воды будет тратиться на сельхоз нужды, 2 % на промышленность, а остальное на хозбыт. Все это позволяло Ливии выйти на полную независимость от внешних поставок пищи, а затем и выход на рынок как поставщика. Предполагалось 5 этапов строительства.
Понятное дело, что редкий проект огромного масштаба сдается в срок и эта история точное не про арабские страны, но строительство шло вовсю.
Важно понимать, что до появления водопровода Ливия закупала опресненную (не особо пригодную для сельского хозяйства, потому что примеси все ж остаются) воду по 3.75$ за тонну, а себестоимость воды в проекте "Великая рукотворная река" вышла на 35 центов за тонну. Общая стоимость инфраструктуры и запасов воды скромненько так оценивалась близко к 100 млрд долларов, но ценность ее с учетом недостатка пресной воды в регионе оценить труднее.
С приходом демократии для проекта все стало непросто - то очередные демократы скважины захватят, то НАТО демократические бомбы на инфраструктуру сбросит. Собственно, по слухам сельхоз проект благополучно загнулся, но в города вода еще поступает. Борьба с наследием тирана еще не завершена.
И вот на примере этого проекта становится очевидным, что от грандиозного замысла до его результатов - огромный путь. И чем уникальнее проект - тем больше работы на стадии подготовки. И кричать "покажите мне результаты" относительно не реализованного до конца проекта это примерно как говорить - ха, этот паренек по вашим словам гениально играл на скрипке! Покажите мне его концерт в гранд-опере! Ничего, что в 18 лет его сбила машина? А вот запись его игры на.... Это не гранд опера, какой он гений?
Такие дела.
